27日
2015-10
開工大吉,水電定位及,線管開槽
設計師、班長、監理等人到位
28日
2015-08

地面綠環地固的涂刷及水電材料的配送
計劃部安排工人配送
29日

水電安裝
覃造笑、覃思送等
3日
2015-09
水電驗收通過
設計師、覃造笑、覃思送等
水管打壓最小8kg,檢查水管是否有滲漏現象。 桂林國際總廠電線,電線最小2.5平方,大功率電器單管單線,線管與線管之間最低間隔1.5公分
4日

瓷磚及水泥砂漿等材料配送
主材部及計劃部安排工人配送
5日

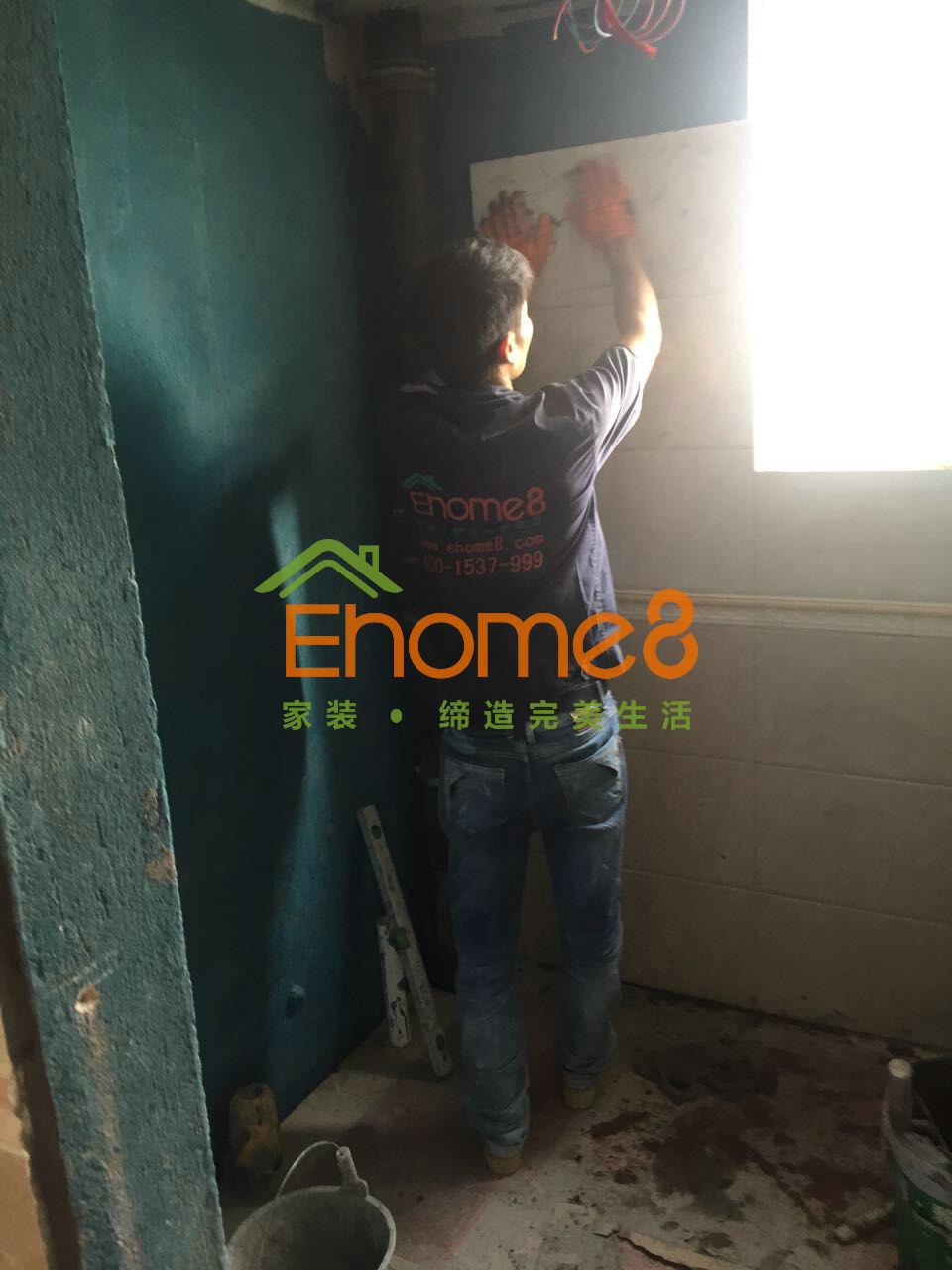

衛生間門安裝及衛生間有色防水的涂刷及閉水試驗、鋪磚等
15日
鋪磚通過驗收
韋天東、梁成日
16日

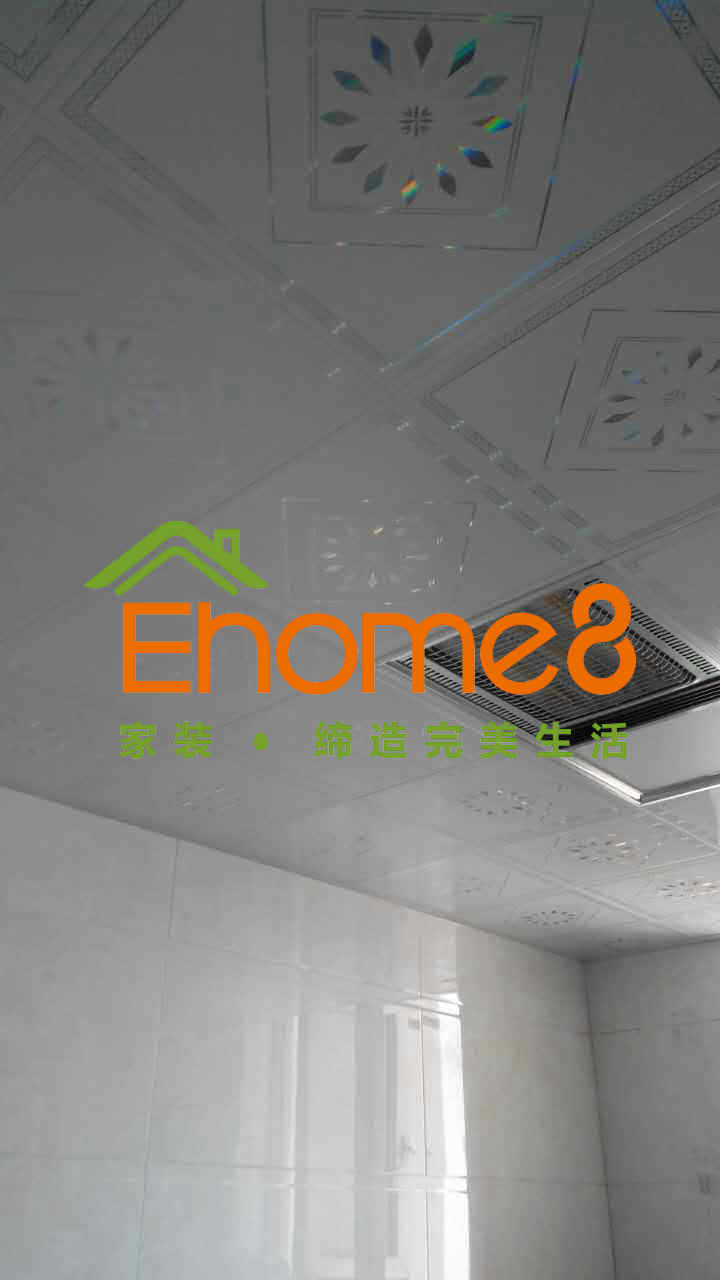

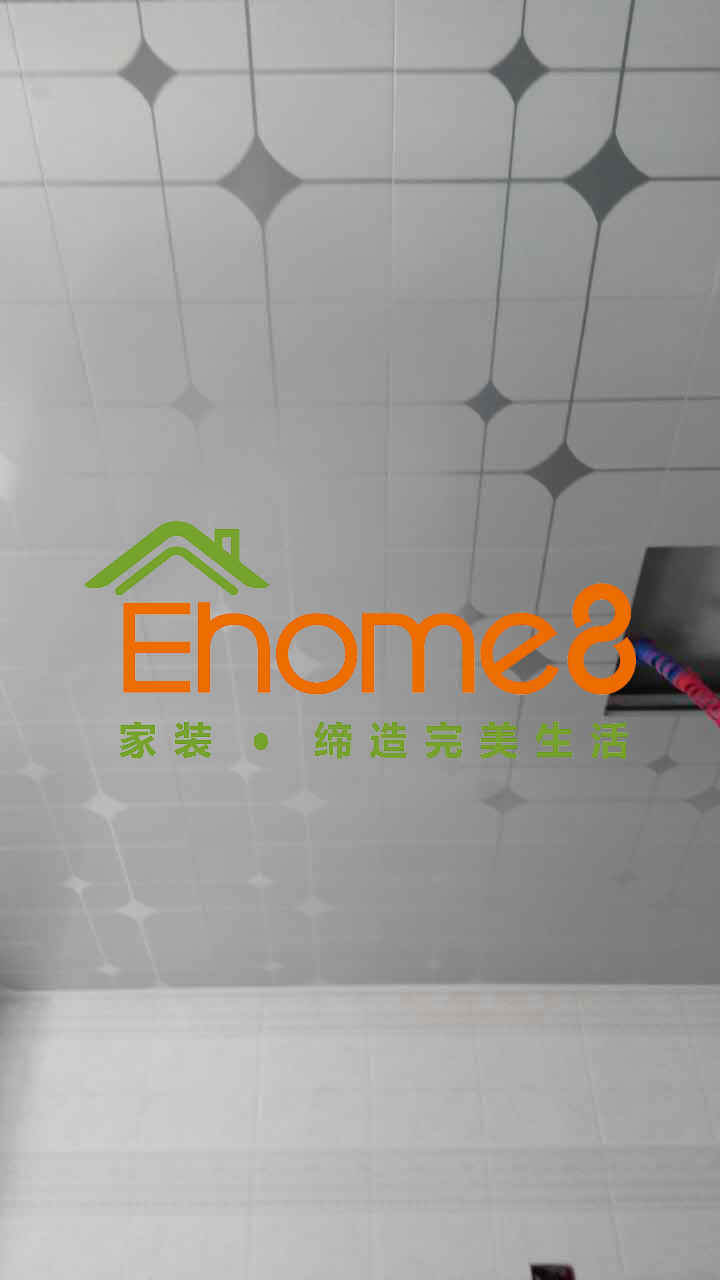

鋁扣板吊頂制作
周上皇、黃博
23日

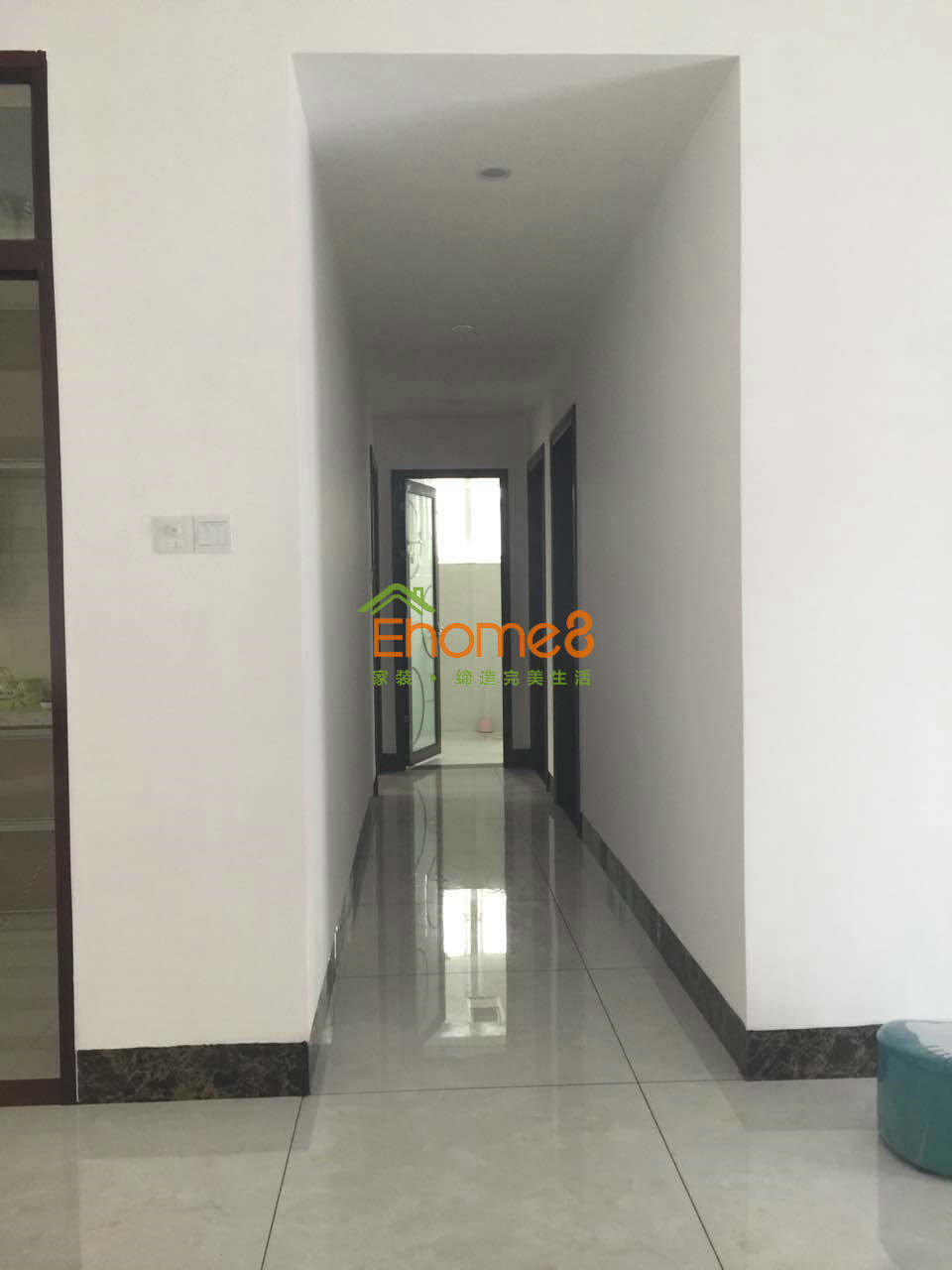

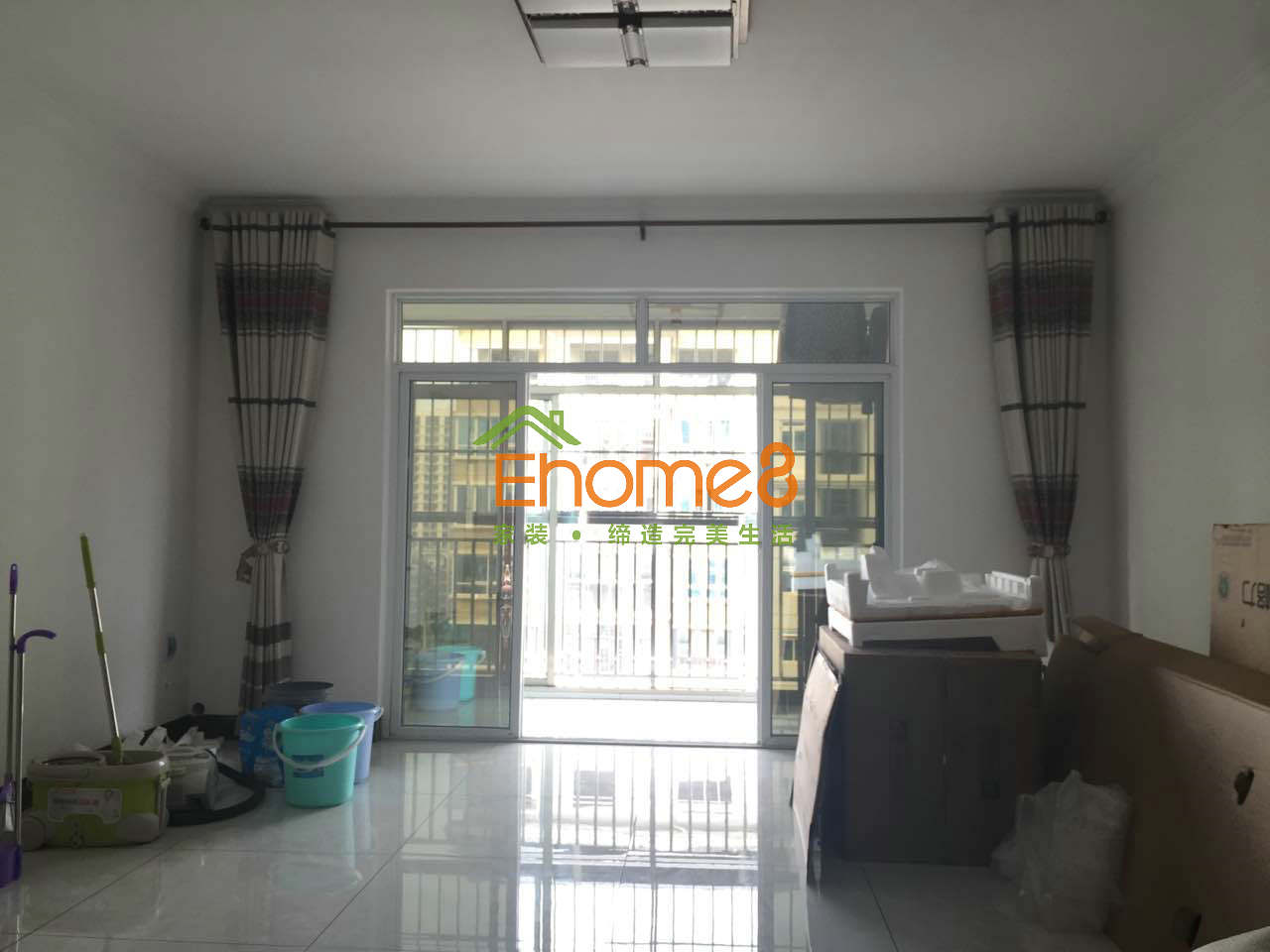

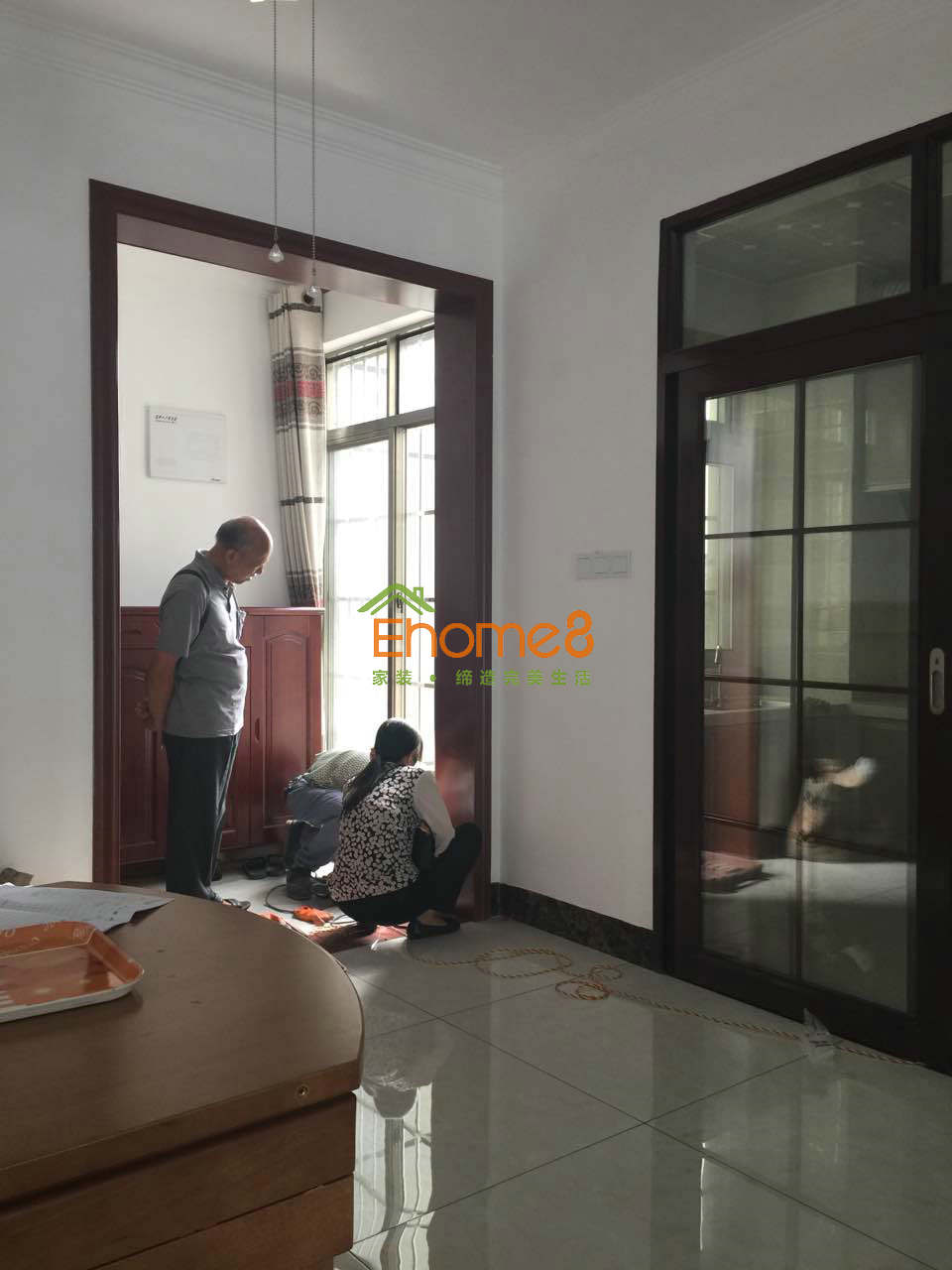

竣工,交房
監理等人到位
